“67년 만에 두만강에 새 다리 놓인다”…북러 자동차 교량 6월 완공, 대북 제재 ‘균열 가속’

댓글 1

AI 생성 썸네일
기사의 이해를 돕기 위해 AI로 생성한 이미지

국제사회의 대북 제재망이 또 다른 시험대에 올랐다. 북한과 러시아가 두만강을 가로지르는 신규 자동차 전용 교량의 상판 연결을 완료하고 오는 6월 개통을 목전에 두면서, 기존 제재 체계의 실효성에 근본적인 의문이 제기되고 있다.

양측은 지난 4월 21일 교량 상판 연결식을 마쳤다. 착공 약 1년 만의 일로, 이례적으로 빠른 공정 속도가 양국의 전략적 의지를 그대로 반영한다는 분석이 지배적이다.

67년 만의 육로 확장…철도에서 아스팔트로

두만강을 가로지르는 기존 연결 통로는 1959년 개통된 ‘조로친선교’ 단 하나뿐이었다. 이 교량은 철도 전용으로, 기차를 통한 화물 이동만 가능해 수송 유연성과 물동량 확대에 명확한 한계가 있었다.

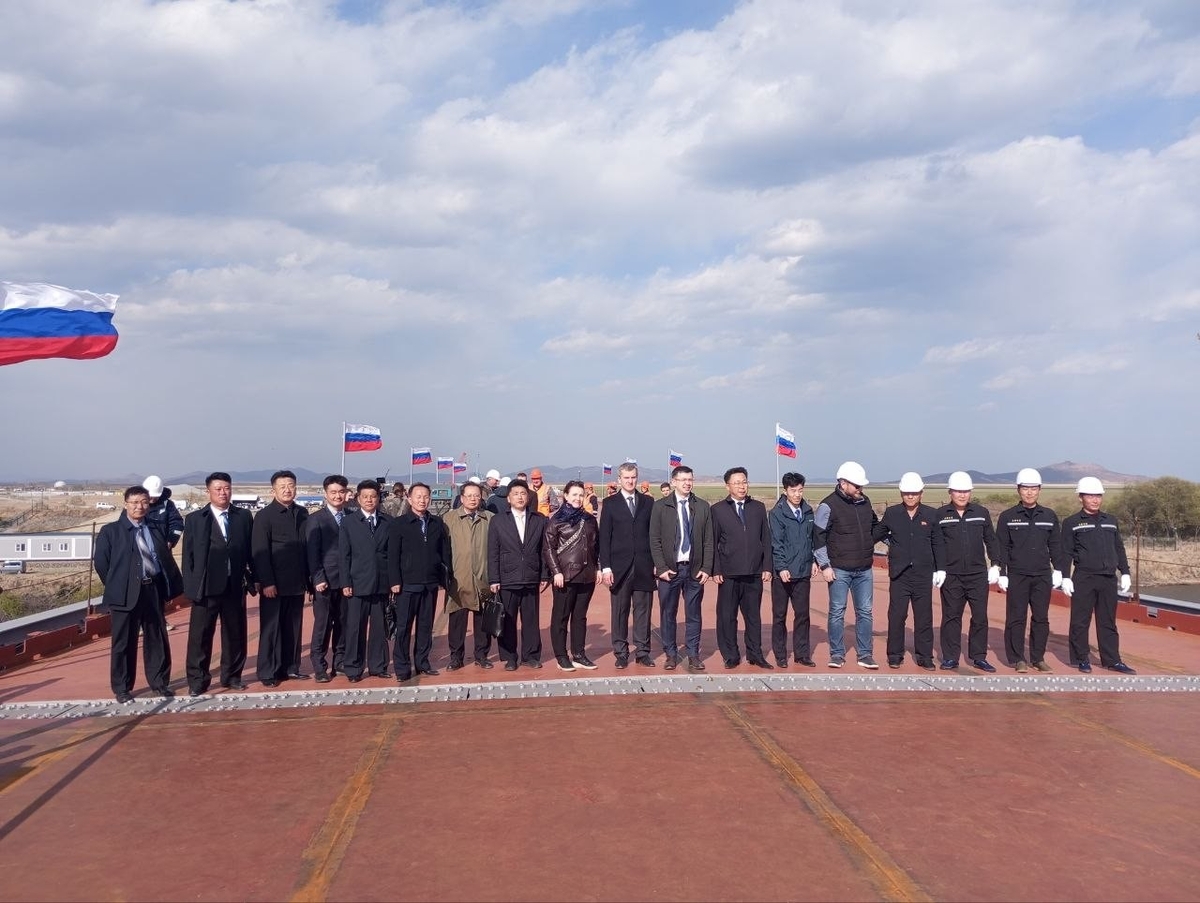

북러 잇는 두만강 자동차다리 연결식…"6월 19일 완공예정"
북러 잇는 두만강 자동차다리 연결식…”6월 19일 완공예정” / 연합뉴스

이번에 완공을 앞둔 자동차 교량은 북한의 두만강역과 러시아의 하산역을 직접 연결하며, 대형 화물 트럭의 자유로운 통행을 가능하게 한다. 67년 만의 육상 인프라 확장으로, 양국 간 물류 패러다임 자체가 완전히 재편될 수 있는 전환점이다.

1억 1,500만 달러 프로젝트…스펙으로 보는 전략적 규모

이번 교량의 총 사업비는 약 1억 1,500만 달러, 우리 돈으로 약 1,500억 원에 달하는 대형 국책 프로젝트다. 교량 본체 길이는 850m~1km, 폭 7m의 왕복 2차선 규조로 설계됐으며, 진입로 구간까지 합산한 전체 연장은 4.7km에 이른다.

구간별 분담을 보면 북한 측이 581m, 러시아 측이 424m를 각각 시공했다. 사업의 합의 시점은 2024년 6월 북러 정상회담이었고, 이듬해 2025년 4월 말 공식 착공에 들어간 뒤 2026년 4월 21일 상판 연결을 속전속결로 마쳤으며 러시아 측은 6월 19일 완공 계획을 공식 언급한 상태다.

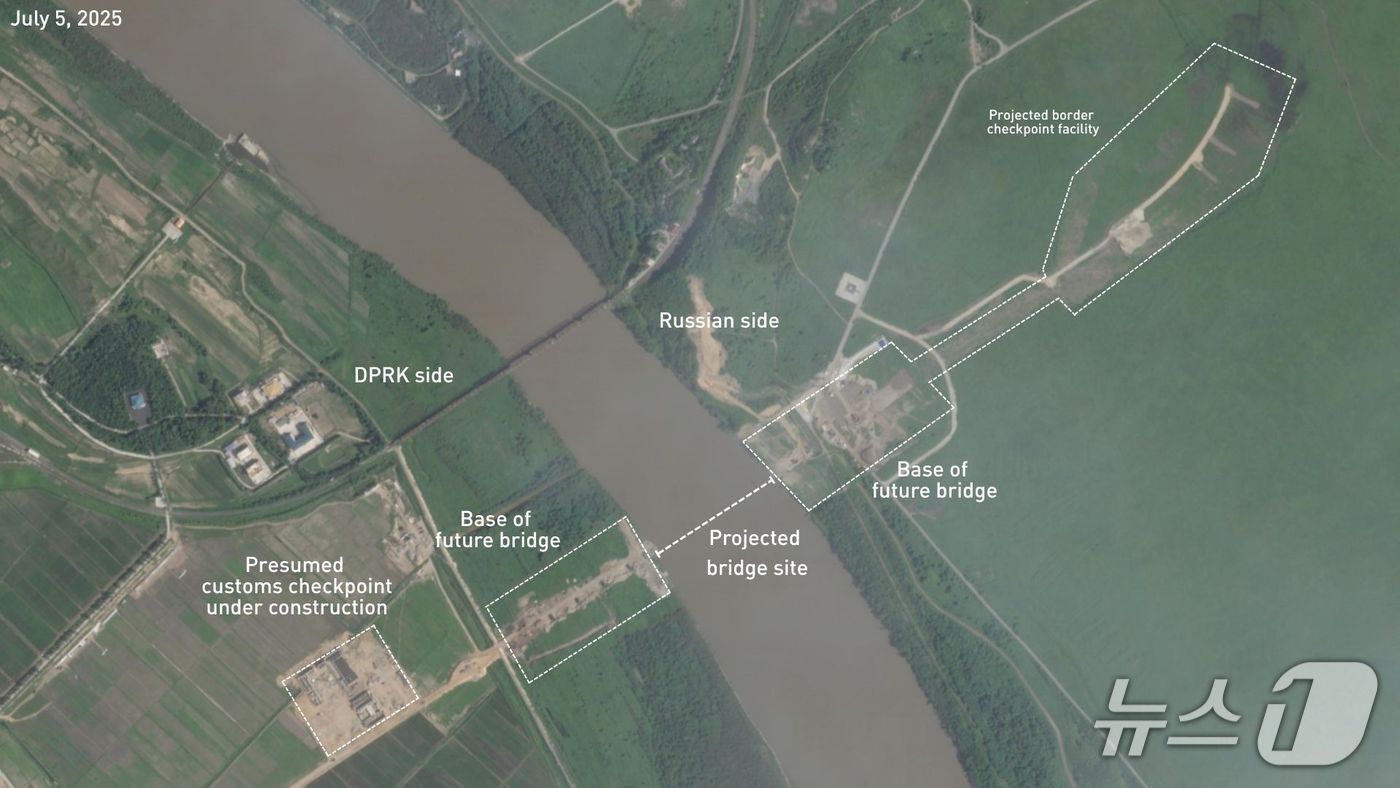

북러 두만강 대교 건설 속도…北, 러보다 먼저 국경검문소 건설
북러 두만강 대교 건설 속도…北, 러보다 먼저 국경검문소 건설 / 뉴스1

제재망의 구조적 균열…국제 감시 체계 ‘최대 시험대’

전문가들은 이 교량이 단순한 교통 인프라를 넘어 국제 대북 제재의 구조적 균열을 가속화하는 핵심 변수가 될 것으로 진단한다. 기존 철도 루트에 대용량 도로 물류까지 더해지면, 물자 흐름의 다변화로 인해 제재 이행을 모니터링하는 국제사회의 감시 부담은 기하급수적으로 커질 수밖에 없다.

특히 자동차 교량은 인적 교류와 관광 산업까지 동시에 끌어올릴 수 있어, 단순한 군수·경제 물자 이동을 넘어 북러 밀착의 전방위적 심화를 뒷받침하는 통로로 기능할 가능성이 높다. 서방의 제재 포위망을 우회해 독자적인 물류 블록을 완성하려는 양국의 전략이 이제 가시적인 철근과 아스팔트로 구현되고 있다.

6월 19일 완공이 현실화되면, 동북아 안보 지형과 대북 제재의 실효성을 둘러싼 국제사회의 논쟁은 한층 더 가열될 것으로 전망된다. 두만강 위에 놓이는 이 교량은 단순한 콘크리트 구조물이 아니라, 새로운 지정학적 질서의 물리적 선언이다.
